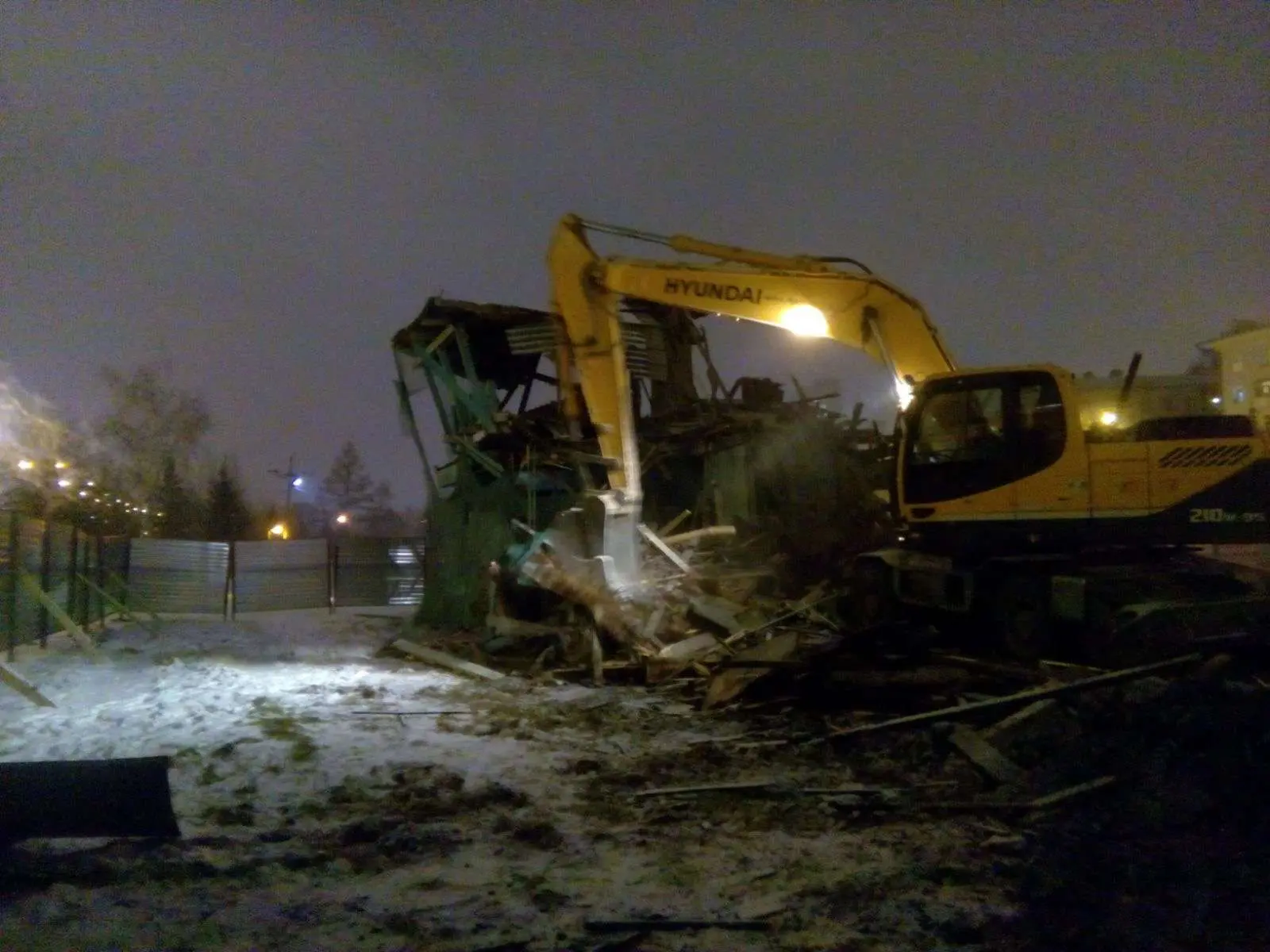

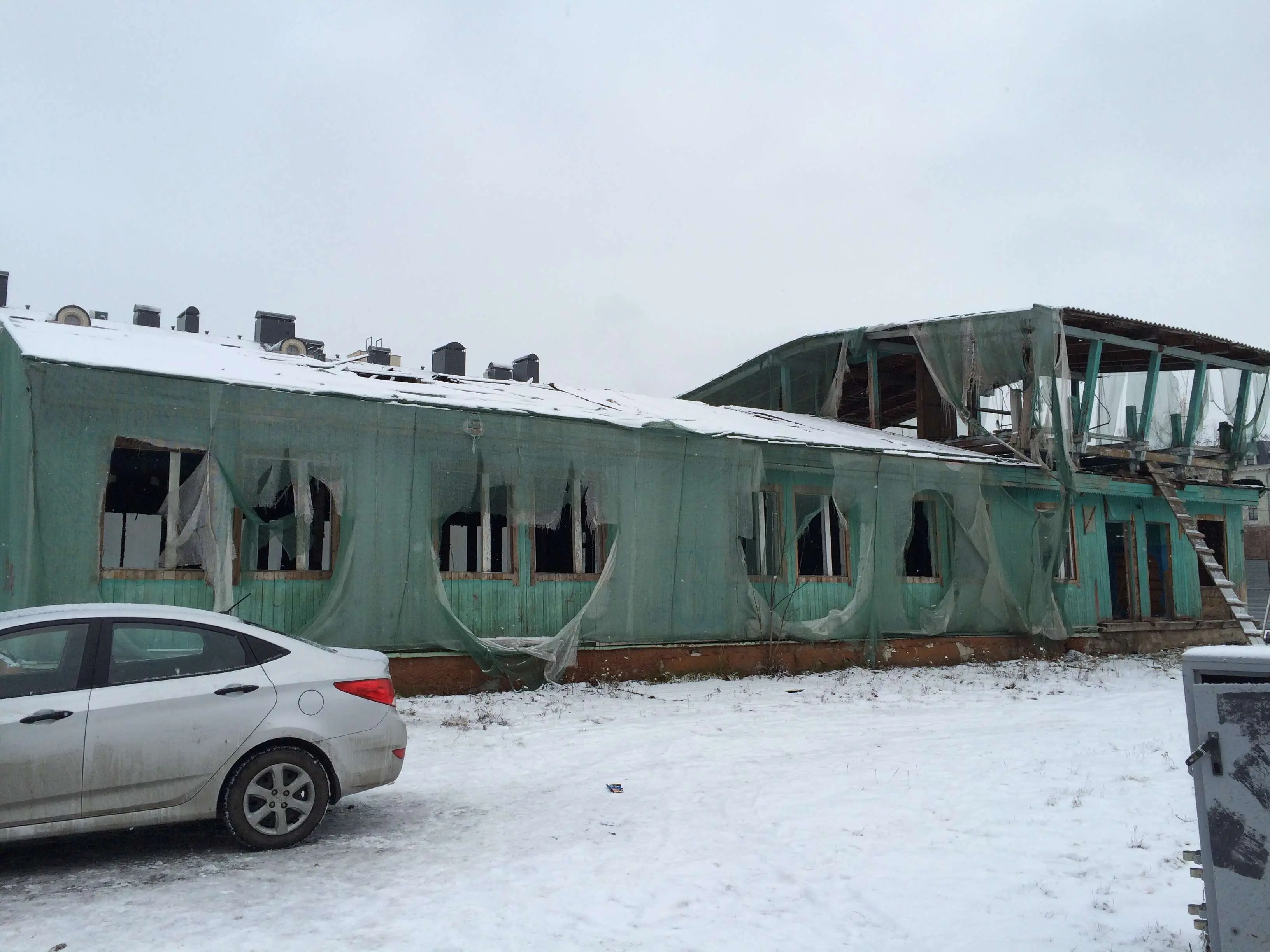

Продолжительность сноса здания объемом 1000 куб.м. определена на основании документа «Типовая технологическая карта на разбор-ку 2 этажного деревянного жилого здания» и составляет 40 смен или 1 месяц и 10 дней.
Методом экстраполяции определили продолжительность работ по сносу здания объемом 750 куб.м. здание №1 и 710 куб.м. здание №2
Продолжительность работ по сносу с учетом экстраполяции:
Т=40*(100+1,908) /100=40,76, т.е. продолжительность существенно не изменится.
Подготовительный период составляет – 10 дней (в связи с работами по обустройству строительной площадки и перекладкой инженерных коммуникаций)
Тобщ=1 месяца и 10 дней
